Великодимерський ліцей став частиною проєкту відбудови, пов’язаного з ліквідацією наслідків агресії рф

Великодимерський ліцей став частиною проєкту відбудови, пов’язаного з ліквідацією наслідків агресії рф
Ворог окупував 18 із 23 населених пунктів громади, знищені 2450 приватних будинків, школи, дитячі садочки, торгівельні заклади, підприємства, загинули понад 100 місцевих жителів. Великодимерський ліцей зазнав серйозних ушкоджень під час бойових дій.
Фінансування проєкту ще не завершене. Об’єкт є найбільшим за капітальними вкладеннями у громаді. Реалізація запланована у два етапи. Відповідно до експертного звіту від 27 квітня 2024 року, загальна кошторисна вартість будівництва становить 475,2 млн грн. Кошти на реалізацію проєкту надають міжнародні організації. За інформацією Броварської районної ради, станом на 2025 рік роботи виконані на 40%.
Ризиків дублювання фінансування немає, оскільки кожен вид робіт фінансується окремими джерелами. Місцевий бюджет покрив виготовлення проєктно-кошторисної документації, міжнародні організації, зокрема ЮНІСЕФ, – заміну вікон і дверей, інші будівельні роботи фінансують донори. Загалом уже відремонтували вхід до ліцею, замінили вікна й двері, облаштували укриття та внутрішні туалети.
Процес затвердження проєкту був відкритим і прозорим. У рамках Меморандуму про співпрацю, підписаного Віцепрем'єр-міністрои України з інновацій, Міністерством освіти і науки, Маріупольською громадою, ГО “Маріуполь. Реборн” та ТОВ “Біг Сіті Лаб”, відібрали п’ять пілотних шкіл для архітектурної трансформації. Великодимерський ліцей став одним із них.
Громадських обговорень на етапі підготовки проєкту не проводили. Пріоритетність визначалася необхідністю забезпечення якісної освіти у громаді.
Інформація про проєкт доступна громадськості через офіційний сайт селищної ради, сторінку у Facebook, YouTube-канал, а також через портал публічних закупівель Prozorro, де оприлюднені всі тендерні процедури.
Під час реалізації проєкту не збільшували вартість чи обсяги робіт. Коригування цін не проводили, оскільки в цьому не було потреби. Частковий ремонт приміщення ліцею завершили у 2024 році згідно з календарним графіком. Завищення вартості робіт не виявили, усі суми відповідали початковим договорам.

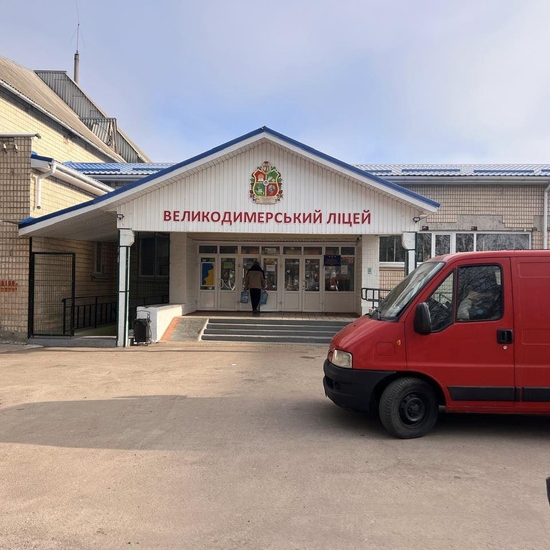

Таким чином, процес відбудови Великодимерського ліцею проходить відповідно до плану, із залученням міжнародних організацій, контролем фінансування та прозорою реалізацією проєкту. Деталі щодо безбарʼєрності та енергоефективності повідомимо згодом. На фото - заклад після відбудови.
Цей матеріал підготовлено в рамках проєкту
«Прозора відбудова обʼєктів соціальної інфраструктури в громадах Київської області», що реалізується в межах субгрантингового компоненту проєкту «Контроль витрат на відновлення», який реалізується за підтримки
Європейського Союзу.
Зміст цієї публікації є виключною відповідальністю громадської організації «Агентство розвитку територій» і жодним чином не відображає точку зору Європейського Союзу. Проєкт «Контроль витрат на відновлення» впроваджують Центр економічної стратегії, Інститут економічних досліджень та політичних консультацій та ГО
«Технології прогресу».
